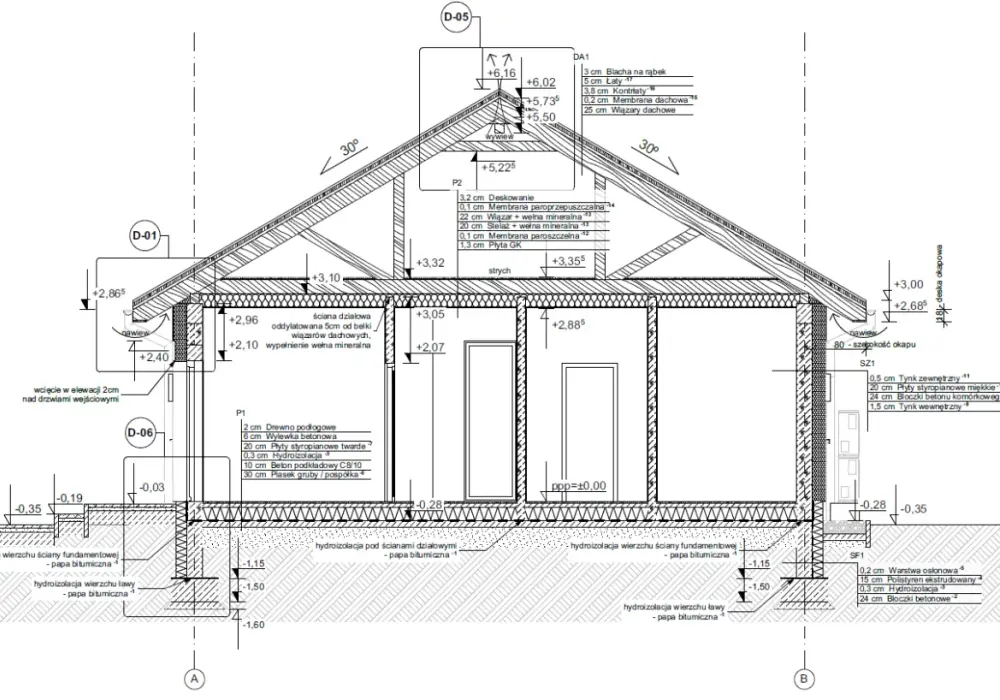

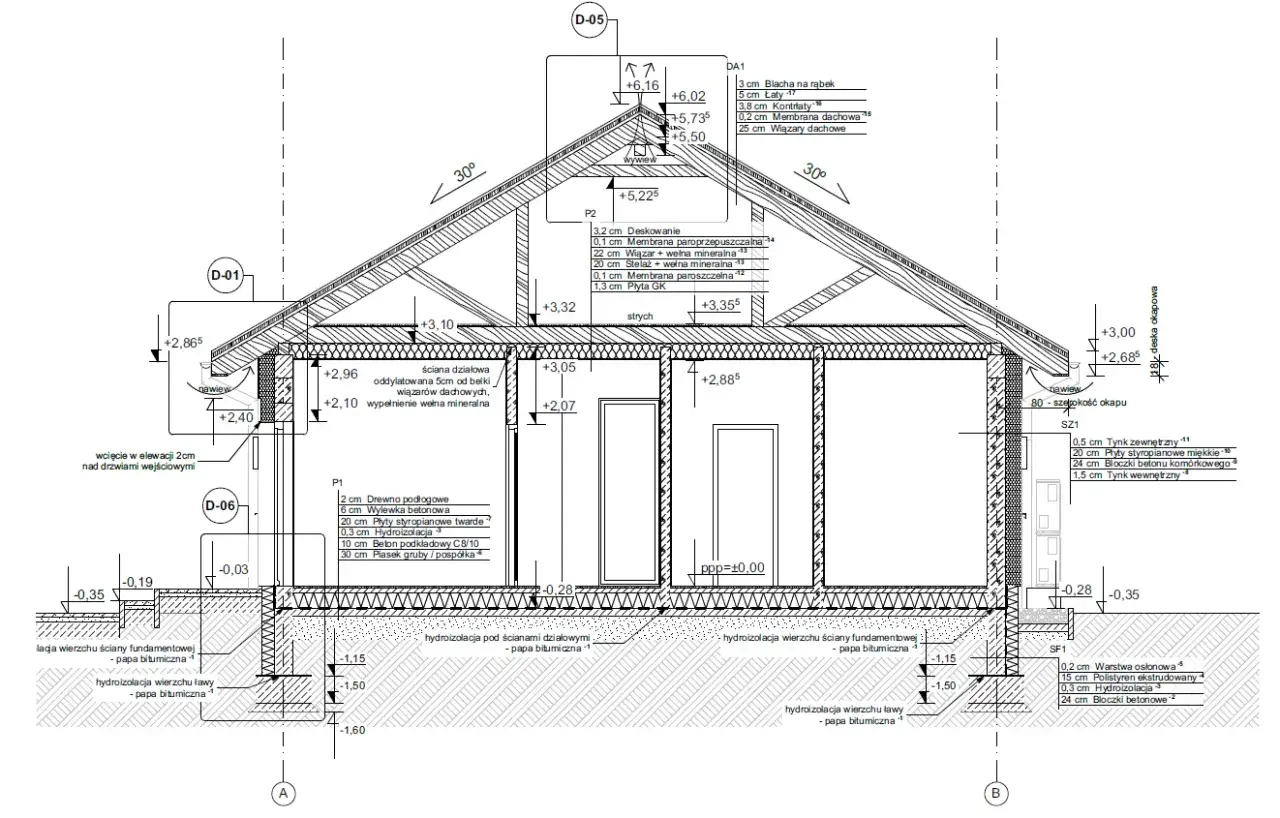

Budowa domu, rozbudowa obiektu albo większa przebudowa zaczyna się nie na placu budowy, tylko na papierze. Dobrze przygotowany komplet dokumentów ma pokazać, że inwestycja pasuje do działki, przepisów i warunków lokalnych, a przy okazji ułatwia pracę projektantowi i wykonawcy. W praktyce chodzi o projekt budowlany i wszystkie załączniki, które pozwalają przejść przez procedurę bez zbędnych poprawek.
Najważniejsze informacje przed złożeniem wniosku
- Do urzędu trafiają przede wszystkim część zagospodarowania działki oraz część architektoniczno-budowlana, a projekt techniczny zostaje po stronie inwestora.
- Jeśli dla terenu nie ma planu miejscowego, zwykle potrzebna jest decyzja o warunkach zabudowy.
- Dokumenty muszą być spójne między sobą: mapa, rysunki, parametry obiektu i uzgodnienia nie mogą sobie przeczyć.
- Wersja papierowa jest zazwyczaj składana w 3 egzemplarzach, a coraz częściej można też złożyć komplet elektronicznie.
- Najwięcej opóźnień powodują braki formalne, nieaktualne mapy i niedopasowanie projektu do warunków działki.

Co naprawdę składa się na komplet dokumentów
Ja zawsze rozdzielam dokumentację na to, co urząd zatwierdza, i to, co zostaje w zapleczu inwestycji. Taki podział od razu porządkuje całą sprawę, bo nie każdy element trafia do wniosku o pozwolenie na budowę.| Element | Co pokazuje | Czy trafia do urzędu | Dlaczego jest ważny |
|---|---|---|---|
| Projekt zagospodarowania działki lub terenu | Granice działki, usytuowanie obiektu, układ komunikacyjny, zieleń, sieci, odwodnienie | Tak | To on pokazuje, czy inwestycja da się sensownie i zgodnie z przepisami wpiąć w konkretną działkę |
| Projekt architektoniczno-budowlany | Funkcję, formę, konstrukcję, parametry energetyczne, rozwiązania techniczne i materiałowe | Tak | Na jego podstawie organ ocenia sam obiekt i jego zgodność z ustaleniami planistycznymi |
| Projekt techniczny | Rozwiązania konstrukcyjne i instalacyjne potrzebne do wykonania robót | Nie jako załącznik do wniosku | Musi być gotowy przed rozpoczęciem robót, ale urząd go nie zatwierdza na etapie decyzji |
| Uzgodnienia, opinie i pozwolenia z odrębnych przepisów | Na przykład drogowe, środowiskowe, przeciwpożarowe albo konserwatorskie | Tak, jeśli są wymagane | Bez nich wniosek często zatrzymuje się na etapie formalnym |
| Oświadczenie o prawie do dysponowania nieruchomością | Potwierdza tytuł prawny do działki | Tak | Urząd musi wiedzieć, że inwestor ma prawo prowadzić tam roboty budowlane |
| Decyzja o warunkach zabudowy lub lokalizacji celu publicznego | Wyznacza ramy inwestycji, gdy nie ma planu miejscowego | Tak, jeśli dotyczy działki | Bez niej projekt może nie mieć oparcia w lokalnych zasadach zagospodarowania |
| Zaświadczenie o uprawnieniach projektanta | Potwierdza kwalifikacje osoby sporządzającej dokumentację | Tak | To jedna z rzeczy, które urząd sprawdza bardzo szybko |
Wersja papierowa dokumentacji jest zwykle składana w 3 egzemplarzach, ale coraz częściej inwestorzy wybierają postać elektroniczną. Ja patrzę na to praktycznie: jeśli papier ma krążyć między projektantem, urzędem i wykonawcą, trzeba pilnować kompletności każdej strony, bo braki wychodzą wtedy bardzo szybko.
Gdy już wiadomo, co ma znaleźć się w teczce, warto sprawdzić jeszcze jedną rzecz: czy w ogóle potrzebujesz pełnego pozwolenia, czy Twoja inwestycja wchodzi w prostszą ścieżkę. To naturalnie prowadzi do kolejnego kroku.
Kiedy urząd oczekuje pozwolenia, a kiedy wystarczy zgłoszenie
Nie każda inwestycja przechodzi przez identyczną procedurę. Dla części robót wystarcza zgłoszenie, a dla innych konieczna jest decyzja o pozwoleniu na budowę. Ja zawsze zaczynam od sprawdzenia, czy tryb nie został narzucony przez przepisy szczególne, bo to oszczędza tygodnie nerwów.
| Sytuacja | Najczęstszy tryb | Co warto zapamiętać |
|---|---|---|
| Typowa budowa domu lub obiektu wymagającego pełnej decyzji | Pozwolenie na budowę | To podstawowa ścieżka tam, gdzie inwestycja ma większy wpływ na otoczenie lub wymaga szerszych uzgodnień |
| Wolno stojący dom jednorodzinny do 70 m2, na własne potrzeby, z obszarem oddziaływania w granicach działki | Zgłoszenie z projektem | To uproszczenie, ale działa tylko w określonych warunkach |
| Inwestycja wymagająca oceny oddziaływania na środowisko albo na obszar Natura 2000 | Pozwolenie na budowę | Tu zgłoszenie zwykle nie wystarcza |
| Roboty przy obiekcie wpisanym do rejestru zabytków | Pozwolenie na budowę | Wchodzą dodatkowe wymagania konserwatorskie |
| Budowa lub roboty na obszarze wpisanym do rejestru zabytków | Zgłoszenie albo pozwolenie, zależnie od zakresu | Tu trzeba sprawdzić dokładny status działki i zakres prac |
Przy zgłoszeniu z projektem urząd ma co do zasady 21 dni na wniesienie sprzeciwu. To nie jest detal, bo inwestorzy często mylą „ciszę urzędu” z pełną swobodą działania, a w praktyce liczy się dokładny zakres robót i zgodność z warunkami działki. Jeśli dokumentacja jest mocna, procedura idzie szybko, jeśli nie, zaczynają się poprawki.
Kiedy tryb jest już jasny, zostaje najważniejsza część pracy: złożenie dokumentów tak, żeby nie wracały do uzupełnienia. I właśnie tutaj najwięcej zależy od organizacji.
Jak przygotować dokumenty, żeby nie wracały z poprawkami
Najwięcej problemów widzę nie w samej treści rysunków, ale w niespójnościach między poszczególnymi załącznikami. Dlatego ja pracuję według prostej kolejności, zamiast liczyć na to, że „jakoś się zepnie”.
- Sprawdź plan miejscowy albo decyzję o warunkach zabudowy. Bez tego projekt może być poprawny technicznie, ale niezgodny planistycznie.
- Zamów aktualną mapę do celów projektowych. To baza do rysunków, a nie dodatek. Stare podkłady szybko robią bałagan.
- Ustal zakres z projektantem i branżystami. Instalacje, konstrukcja, odwodnienie, dojazd, zjazd z drogi i zieleń muszą mówić jednym językiem.
- Dopilnuj uzgodnień wymaganych odrębnymi przepisami. Czasem dochodzi droga, ochrona środowiska, ppoż. albo konserwator zabytków.
- Zweryfikuj podpisy i uprawnienia. Zaświadczenie izby zawodowej powinno być aktualne, a autor dokumentacji musi mieć właściwe kompetencje.
- Wybierz formę złożenia. Papier i elektronika rządzą się trochę inną logistyką, więc nie warto mieszać ich w ostatniej chwili.
W praktyce najważniejsze jest to, by projekt zagospodarowania działki, część architektoniczna i dokumenty dodatkowe opowiadały o tej samej inwestycji. Jeśli w jednym miejscu pojawia się inna powierzchnia, inny obrys albo inna liczba kondygnacji, urząd zwykle reaguje od razu.
Gdy dokumentacja jest już poukładana, naturalnie pojawia się pytanie o koszt i czas. To dwa obszary, które najczęściej zaskakują inwestorów bardziej niż sam zakres formalności.
Ile to kosztuje i ile trwa w praktyce
Na koszt nie składa się wyłącznie honorarium projektanta. Przygotowanie dokumentów do budowy zwykle obejmuje kilka osobnych pozycji, a każda z nich zależy od skali inwestycji i regionu.
| Pozycja | Orientacyjny koszt | Co wpływa na stawkę |
|---|---|---|
| Adaptacja gotowego projektu domu | Zwykle kilka do kilkunastu tysięcy złotych | Zakres zmian, liczba branż, lokalne uzgodnienia |
| Indywidualny projekt domu jednorodzinnego | Często ok. 10 000-25 000 zł, przy bardziej złożonych domach więcej | Metraż, skomplikowanie konstrukcji, liczba instalacji, stopień indywidualizacji |
| Mapa do celów projektowych | Zwykle kilkaset do kilku tysięcy złotych | Wielkość działki, lokalizacja, warunki geodezyjne |
| Badania geotechniczne | Często 1000-3000 zł | Rodzaj gruntu, dostępność terenu, liczba odwiertów |
| Opłaty skarbowe i pełnomocnictwo | Zależnie od sprawy, np. 47 zł za zatwierdzenie projektu i 17 zł za pełnomocnictwo | Rodzaj inwestycji i to, czy działa pełnomocnik |
Po stronie urzędu ustawowy termin wydania decyzji o pozwoleniu na budowę wynosi co do zasady 65 dni od złożenia kompletnego wniosku. W praktyce kompletność dokumentów ma tu większe znaczenie niż sam termin zapisany w przepisach, bo każda brakująca opinia albo niespójność w rysunkach wydłuża procedurę.
Nie zawsze da się też porównywać koszty 1:1 między inwestycjami. Dwa podobne domy mogą wymagać zupełnie innego zakresu uzgodnień, jeśli jeden stoi na prostej działce, a drugi na terenie z ograniczeniami planistycznymi, skarpą albo problematycznym dojazdem. I właśnie takie różnice najczęściej rodzą błędy, o których warto wiedzieć wcześniej.
Jakie błędy najczęściej blokują wydanie decyzji
Największy błąd, jaki widzę, to przekonanie, że urząd ocenia tylko „ładność” rysunków. W rzeczywistości liczy się spójność całego zestawu i zgodność z przepisami. Poniżej te potknięcia, które pojawiają się najczęściej.
- Nieaktualna mapa. Jeśli podkład geodezyjny nie zgadza się ze stanem faktycznym, projekt szybko traci wiarygodność.
- Rozjazd między rysunkami. Inna powierzchnia zabudowy w opisie i inna na planie to klasyczny powód wezwań do uzupełnienia.
- Pominięte uzgodnienia. Gdy inwestycja wymaga dodatkowych opinii, a one nie są dołączone, sprawa staje w miejscu.
- Zbyt ogólne rozwiązania techniczne. Urząd nie potrzebuje wszystkiego, ale musi widzieć, że projekt ma realne oparcie w rozwiązaniach wykonawczych.
- Brak aktualnych uprawnień lub zaświadczeń. To prosty, ale bardzo kosztowny formalnie błąd.
- Zły tryb postępowania. Czasem inwestor składa zgłoszenie tam, gdzie przepisy wymagają pozwolenia, i traci czas na korektę całej ścieżki.
W praktyce właśnie te pozornie drobne niedopatrzenia decydują, czy sprawa idzie sprawnie, czy wraca do biurka projektanta na kolejną rundę poprawek. Dlatego przed złożeniem wniosku warto zrobić jeszcze jedną, już naprawdę chłodną kontrolę.
Ostatnia kontrola przed złożeniem wniosku
Tu nie ma miejsca na pośpiech. Ja przed oddaniem dokumentów sprawdzam zawsze te same rzeczy, bo to one najczęściej ratują inwestycję przed opóźnieniem.
- czy działka ma plan miejscowy albo ważną decyzję o warunkach zabudowy,
- czy część zagospodarowania terenu i część architektoniczna mówią o tej samej inwestycji,
- czy wszystkie opinie, uzgodnienia i pozwolenia są kompletne,
- czy zaświadczenia projektanta i innych osób są aktualne,
- czy oświadczenie o prawie do dysponowania nieruchomością jest poprawnie podpisane,
- czy wybrana forma złożenia dokumentów jest zgodna z tym, co akceptuje urząd,
- czy w razie pełnomocnictwa masz też właściwą opłatę skarbową.
Jeśli dokumentacja jest zrobiona porządnie, droga od pomysłu do decyzji robi się wyraźnie krótsza. W praktyce najwięcej daje nie „efektowny” projekt, tylko taki, który jest spójny, kompletny i realistyczny względem działki oraz przepisów.
